国府津の家 完成見学会のお知らせ

2026.3.17

弊室で設計監理を進めてきた国府津の家(神奈川県小田原市 戸建て住宅 部分改修 )がまもなく完成します。この度、建て主さんのご厚意で見学会を開催します。予約制のため、参加を希望される方はメールにてお申し込みください。折り返し、詳しい住所をお知らせします。

国府津の家 完成見学会
日  時:3/28(土) 10時〜13時
1)10時-10時50分
2)11時-11時50分
3)12時-12時50分
場  所:国府津駅(JR)から徒歩10分
問合せ先:後藤組設計室 後藤まで
メール:info(a)510gumi.com ※(a)を@に変換ください
電  話:090-3676-0904
※前日までの申し込みをお願いします。
※裸足での来場はお控えください。

コンセプト
小田原市国府津に建つ、築100年を超える古民家の水回りの部分改修。夫妻と猫が過ごすセカンドハウスとして、既存の魅力を生かしながら計画しました。度重なる改修で生じていた動線や納まりの不自然さを整理し、水回りを中心に空間構成を再編。キッチンや建具にタモ材、床に栗材を用い、古民家に馴染む素材で整えています。猫がのびのびと過ごせ、庭での家庭菜園も楽しめる住まいとしました。

建物概要
用   途: 専用住宅
敷地面積 :約201㎡ (61坪)
建築面積 : 約 95㎡(29坪)
延床面積 : 約 95㎡(29坪)
改修面積 : 約 26㎡(16坪)

設計監理:後藤組設計室
構造設計監理:村田龍馬設計所
施工 :山田建業
キッチン:フリーハンドイマイ
設計期間:2025年5月〜11月
施工期間:2025年12月~2026年3月

Category: 国府津の家

西谷の家 水回りの改修

2026.3.6

週末に、西谷の家(神奈川県横浜市)の水回りの部分改修工事が終わりました。事前に図面でやり取りを重ね、工事完了後に現地で最終確認を行いました。

この住まいには以前も部分改修で携わっていますが、今回は洗面水栓の水漏れや洗濯物干しの使い勝手など、新たな課題についてご相談いただきました。

今回の改修では、洗面カウンターの更新や吹き抜け部分に昇降式のホスクリーンを設置。洗濯物を干しやすい環境を整えました。また、洗濯機とトイレの上部には吊り戸棚を設け、これまで不足していた収納量を補っています。洗面カウンターの下は引き続き愛猫のトイレスペースに。掃除がしにくかった洗濯パンを排水トラップに変えることで、洗濯機下の清掃性にも配慮しています。

小さな水回りの改修ですが、毎日使う場所が快適になることで、暮らしの質は大きく変わります。

グレーベースのスッキリした洗面カウンターに。吹き抜け上部からは光が降り注ぐ明るい空間です。
洗面カウンター下部に並ぶネコトイレ。
洗濯機、トイレ上部には奥行きの異なる吊り戸棚を設置。奥のトイレも更新しました。
改修前の洗面カウンター。
Category: 西谷の家

国府津の家 現場監理②

2026.2.27

2/17 曇り

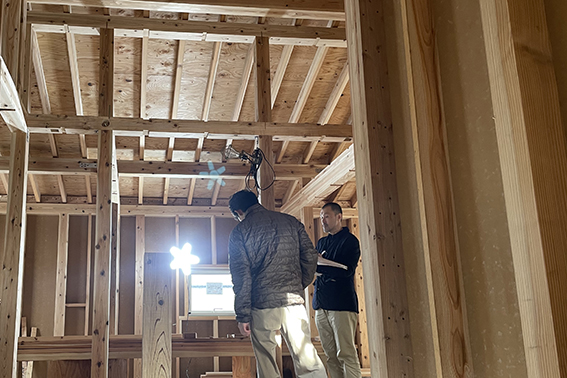

この日は14時から国府津の家(神奈川県小田原市 戸建て改修)の現場監理です。茅ヶ崎の家の現場監理後に監督の山田さんと移動。新旧の見切り枠の納まりを山田さん、大工の野場さんと打合せ。ここも今回の改修のポイントになりそうです。キッチン製作のフリーハンドイマイの今井さんと現場打合せ。16時過ぎに現場を出ました。

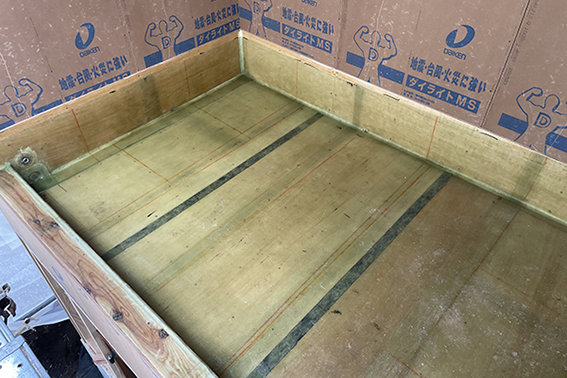

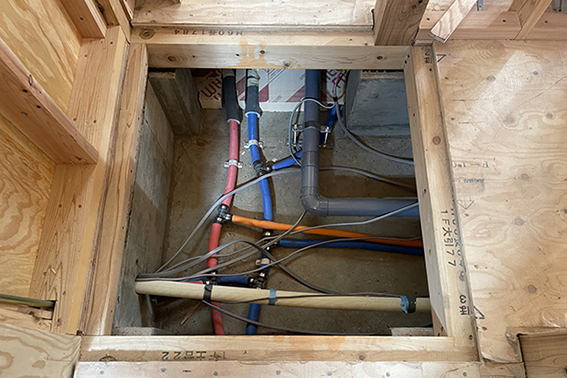

台所。中央の配管が新しい給排水です。
別アングルの台所。既存の真壁仕上げを活かしつつ、うまく納めていきます。

2/27 曇り

13時半頃から国府津の家の現場監理です。現場では大工さんが2人で作業中。木工事もいよいよ佳境に入りました。躯体に合わせて建具枠を取り付け、間仕切り壁ができています。現場で監督の山田さんとの打合せ後、建て主さんとも詰めの打合せ。持参された竹のランプシェードを実際に置いてみたり、引き渡しまでのスケジュール確認、タイル目地の色決めを行うなど。15時半前に現場を出ました。月末の引き渡しに向けて、順調に進んでいます。

建具枠、見切り枠を取り付けているところ。
縁側脇に設えた造作カウンター。奥行き30~45cmと小ぶりですが色々と使えるコーナーです。
建て主さんチョイスの竹細工のランプシェード。竹ヒゴを編んだ工芸品です。
Category: 国府津の家

茅ヶ崎の家 現場監理⑤ 木工事

2026.2.17

1/26 晴れ

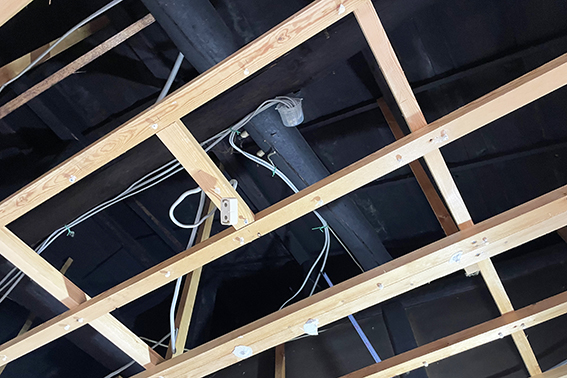

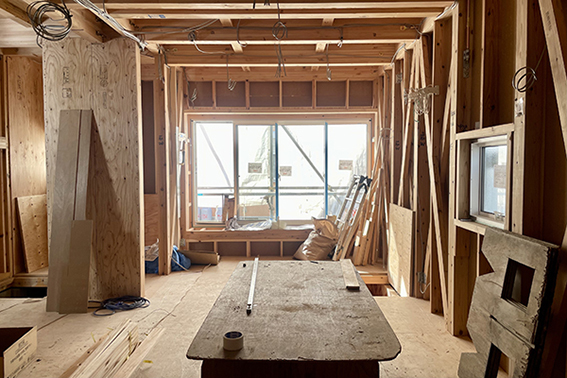

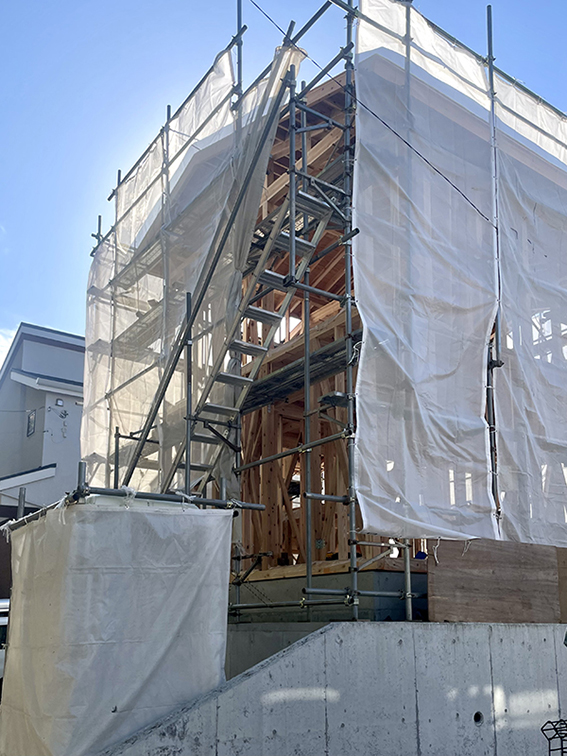

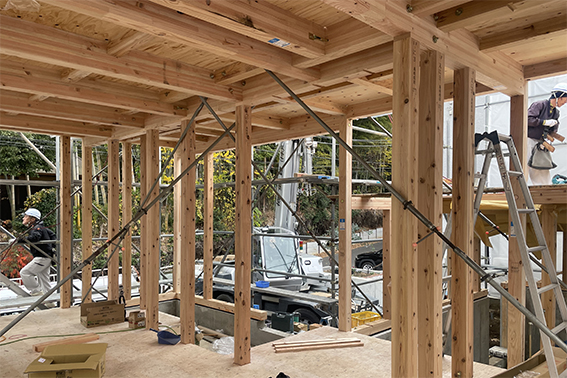

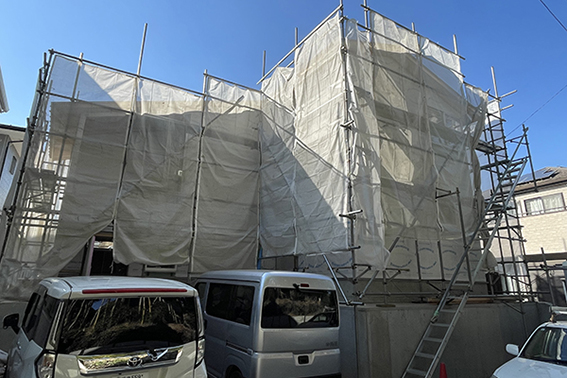

午前中、9時過ぎから茅ヶ崎の家(神奈川県 戸建て住宅 新築)の現場監理です。現場は棟梁の新坂さんによる大工工事が進んでいます。軒天に杉羽目板が貼られ、室内では断熱材の充填が始まりました。外部照明位置、建具枠、階段などを確認。建て主夫妻も来られ、外壁仕上げ、外構や植栽の打合せも行いました。ほかに外部の防水紙の検査。12時過ぎに現場を出ました。

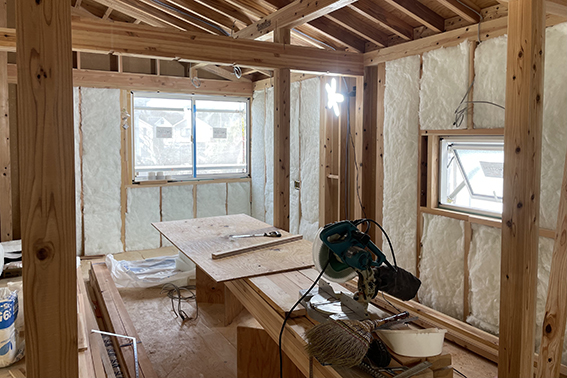

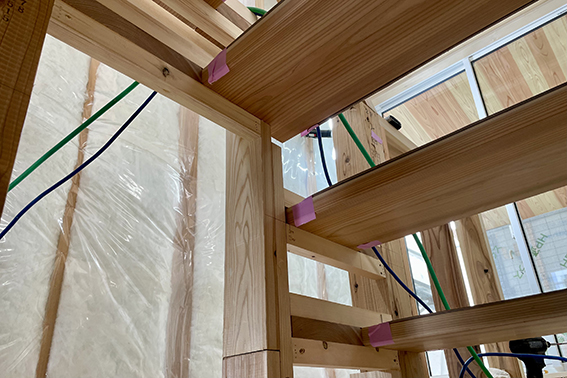

壁に断熱材が充填されました。

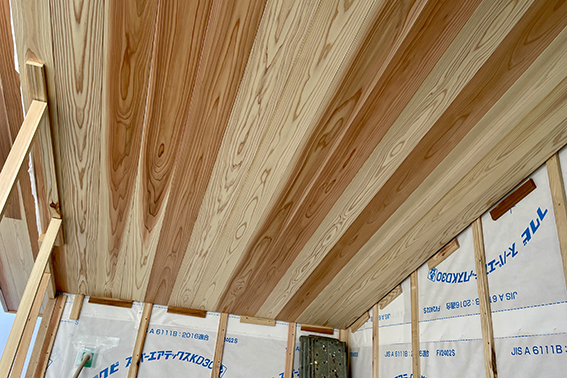

インナーテラス軒天の杉羽目板。源平の仕上がりです。

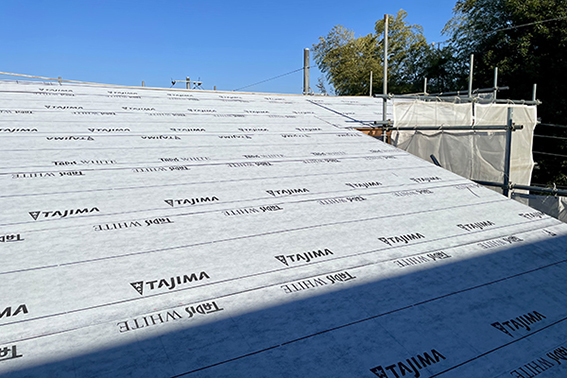

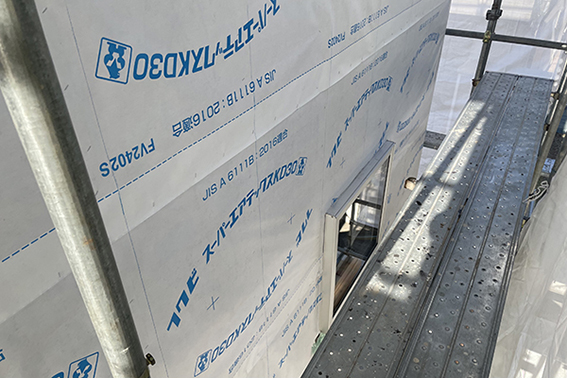

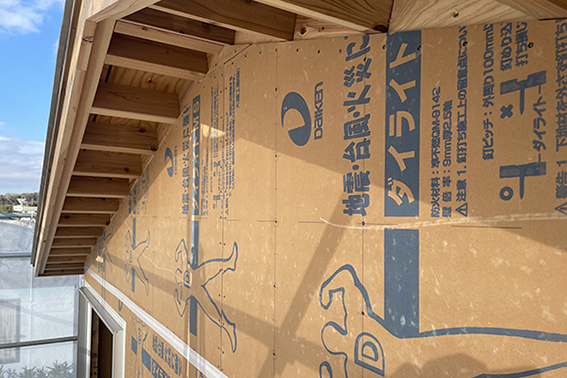

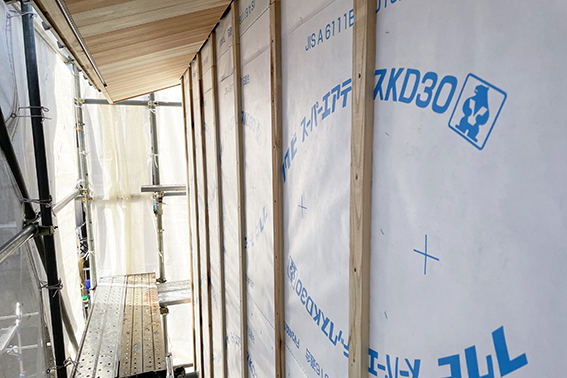

外部の防水紙。重ね代や貫通部、窓周りを確認。特にテラス周りはしっかりと。

2/4 晴れ

午前中は茅ヶ崎の家の現場監理。壁の断熱材充填がほぼ完了し、防湿フィルム施工が進んでいます。その影響か、建物の中が少し暖かく感じました。並行して階段の施工もスタート。今回のスキップフロアの住宅のポイントでもあるので、慎重に進めてくれています。この日も防水紙の検査。監督の山田さんとは、造作家具や木枠まわりの打合せを12時過ぎまで。

壁の断熱材の上に防湿フィルムが貼られました。

2/17 曇り

10時過ぎから茅ヶ崎の家の現場監理。現場は引き続き大工工事が進んでいます。階段が概ね完成。上下階の移動もスムーズになりました。壁や基礎立ち上がりの断熱工事も進みました。フリーハンドイマイの今井さんと現場打合せ。13時前まで打合せを行い、山田さんの車に乗せてもらい、昼食を挟んでから、国府津の現場へ。

スキップフロアを繋ぐ階段。
杉の厚板を踏板として使っています。
Category: 茅ヶ崎の家

国府津の家 現場監理①

2026.2.11

1/29 晴れ

午前中、国府津の家(神奈川県小田原市 戸建て改修)の現場監理へ。今月下旬から本格的に大工工事がスタートし、水回りの下地工事が進行中です。この日までに浴室の捨てコンクリート打設が完了。室内をひととおり確認した後、監督の山田さんと枠周りの納まりを中心に打合せ。細かな寸法や取り合いをひとつずつ確認しながら昼過ぎまで。地味ですが、大切な時間です。

今回は建物の部分改修。既存のよさを生かしたリノベーションを目指しています。
写真奥が新しく浴室になる箇所。下地の捨てコンクリートが打設されました。
床の根太を新設しました。

2/11 雨のち曇り

この日も午前中に現場へ。先日の雪の影響で延期となりました。小田原市、真鶴町、箱根町は特に影響が大きかったようです。現場は配線、配管工事が進み、フローリング貼りもスタート。監督の山田さんとは建具枠まわりの詰めの確認。建て主さんも来られ、造作家具や照明位置の確認を13時前まで打合せを行いました。春の引き渡し向けて着実に進んでいます。

打合せ風景。机左に積まれているのが床材です。

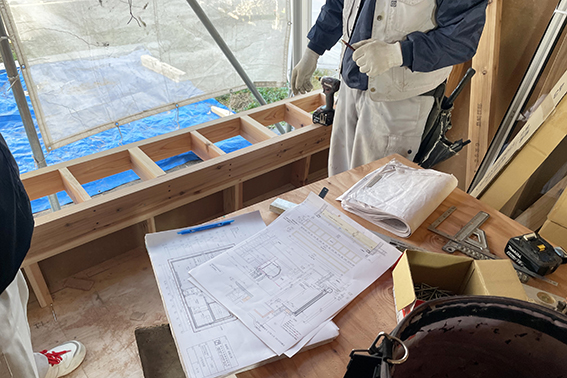

建具枠や家具の配置が描かれています。
床は栗の無垢材。木目がハッキリと現れています。
Category: 国府津の家
